Áp dụng BIM và CDE trong giai đoạn thi công: Áp dụng BIM hiệu quả trong dự án xây dựng thông qua CDE của Autodesk
Hãy hình dung buổi họp giao ban công trường: nhà thầu hỏi bản vẽ nào đang được dùng, tư vấn giám sát hỏi RFI tuần trước đã trả lời chưa, còn chủ đầu tư hỏi vì sao hạng mục này chậm. Mỗi người mở một thư mục khác nhau và không ai trả lời được ngay.

Giai đoạn thi công có nhiều bên nhất và lượng hồ sơ lớn nhất của dự án. BIM và CDE là giải pháp giúp quản lý hồ sơ và các thông tin liên quan đến công trình, tạo một nơi lưu trữ tập trung cho mọi bên liên quan, giúp thông tin thông suốt, hạn chế sai sót khi trao đổi và giữ dự án đi đúng hướng.
Bài viết này đi từ tình huống cụ thể: 5 vấn đề về quản lý tài liệu và 8 vấn đề thường gặp tại công trường, mỗi vấn đề kèm cách giải quyết và video minh hoạ. Nếu bạn cần phần khái niệm, hãy xem khái quát về môi trường dữ liệu chung CDE; muốn nhìn toàn bộ vòng đời dự án, xem quản lý thông tin BIM theo giai đoạn.
BIM và CDE giải quyết điều gì ở giai đoạn thi công?
Giải pháp kết nối quy trình công việc, kết nối các nhóm và dữ liệu ở mọi giai đoạn của dự án chính là nền tảng Autodesk Construction Cloud, nay nằm trong hệ sinh thái Autodesk Forma. Ở giai đoạn thi công, hai sản phẩm đóng vai trò chính:
- Forma Data Management (trước đây là Autodesk Docs): CDE lưu trữ bản vẽ, mô hình và tài liệu, kiểm soát phiên bản và phê duyệt.
- Forma Build (trước đây là Autodesk Build): quản lý RFI, đệ trình, issue, biểu mẫu, tiến độ, cuộc họp, có ứng dụng di động cho công trường.
Tạo ra một kết nối quy trình làm việc và cộng tác an toàn với một nguồn thông tin chính xác duy nhất là mục tiêu chung của cả hai.

Quản lý tài liệu dự án: 5 vấn đề và cách giải quyết
Một dự án có khối lượng tài liệu và thông tin cực lớn. Quản lý tài liệu hiệu quả mang lại lợi ích rất lớn cho công trình.


1. Làm thế nào để chuẩn hoá tài liệu dự án?

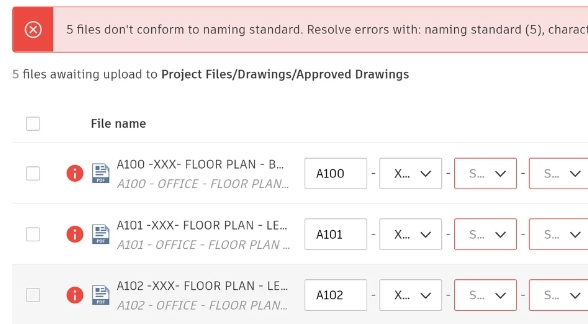

Chuẩn hoá việc đặt tên tài liệu (Naming Standard) theo ISO 19650 giúp tiết kiệm thời gian và dễ triển khai các quy trình tự động hoá quản lý hồ sơ. Xem lựa chọn CDE phù hợp với ISO 19650.

2. Làm thế nào để tiết kiệm thời gian quản lý và tìm kiếm tài liệu?

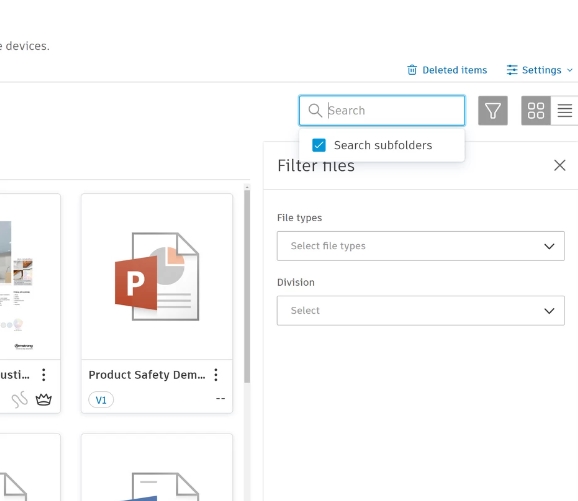

Công cụ số hoá cung cấp bộ lọc và tìm kiếm mạnh để các nhóm nhanh chóng tìm thấy thông tin cần thiết, và lưu mọi phiên bản của tài liệu mà không phải lo nơi lưu trữ hay số lượng.

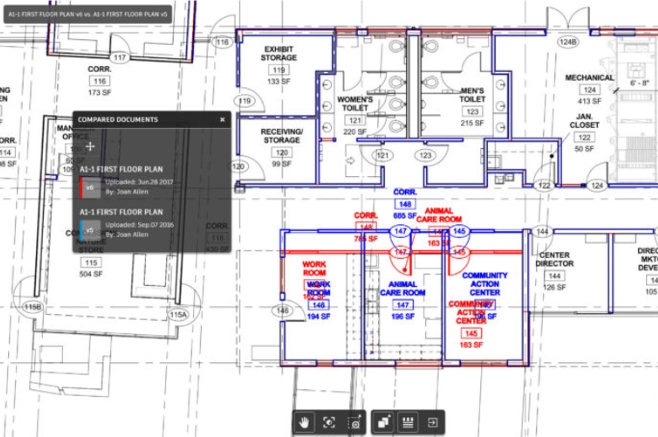

3. Làm thế nào để so sánh khác biệt giữa các phiên bản?
Thông tin tài liệu, đặc biệt là bản vẽ, thay đổi thường xuyên trong quá trình thực hiện. Một công cụ tự động chỉ ra thay đổi giữa các phiên bản làm công việc đơn giản hơn nhiều.

4. Làm sao quản lý chất lượng và sự cố hiệu quả, gửi thông tin đúng người?
Công cụ số hoá tập trung mọi báo cáo về chất lượng, an toàn, sự cố vào một nơi, với bộ lọc theo tình trạng, phân loại, người tạo và ngày hết hạn.

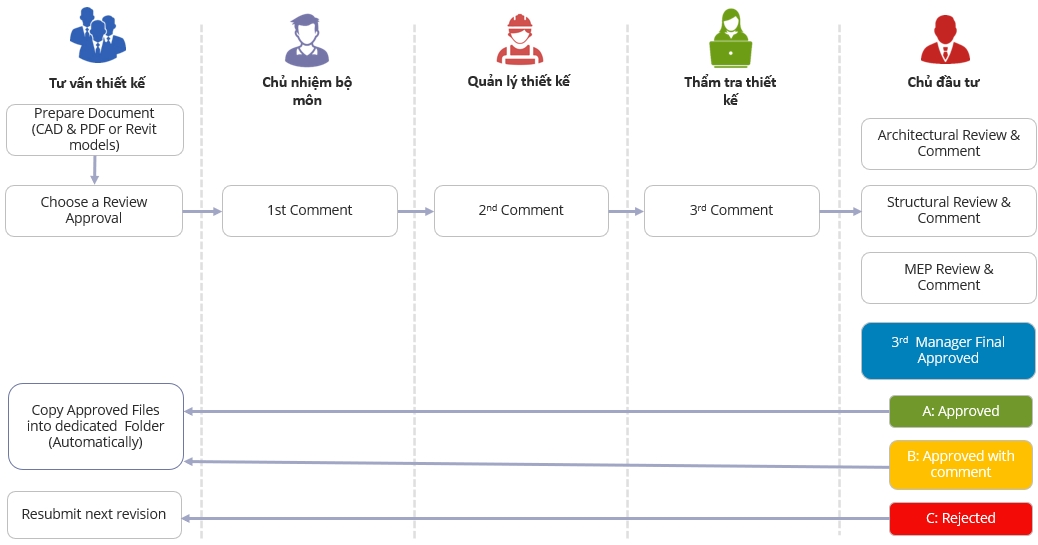

5. Làm sao tự động hoá quy trình phê duyệt hồ sơ?
Thiết lập tự động các quy trình chuẩn nhưng linh hoạt cho mọi hoạt động phê duyệt, để hồ sơ đi qua các bước đúng thứ tự và có dấu vết.
Quản lý công trường: 8 vấn đề thường gặp và cách giải quyết
Dự án xây dựng cần phối hợp nhiều bên ở nhiều hạng mục và công việc, nên cần một giải pháp đồng bộ kết nối các hoạt động đó.

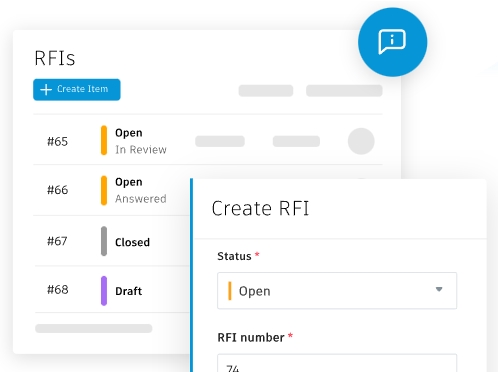

1. Làm sao quản lý RFI và đệ trình hiệu quả?
Cần biết vấn đề nhà thầu gửi lên đã đến bước nào, ai đang làm chậm tiến độ. Số hoá quy trình giúp theo dõi từng vấn đề đã gửi, thời gian xử lý và hạn xử lý.

2. Khi tư vấn phát hành lại bản vẽ thi công, làm sao mọi người cùng nhận bản mới?
Lưu bản vẽ trên một nguồn tin cậy duy nhất (CDE) giải quyết vấn đề dữ liệu không đồng nhất: khi tư vấn cập nhật, mọi thành viên truy xuất vào cùng một nguồn.

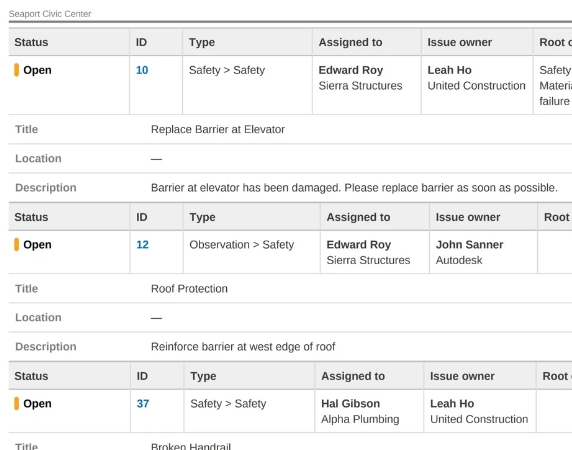

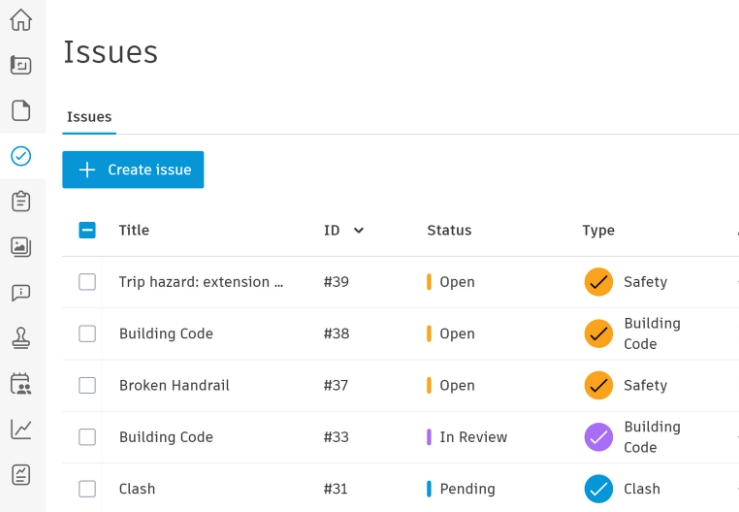

3. Làm sao kiểm soát lỗi, khuyết điểm tại công trường hiệu quả?

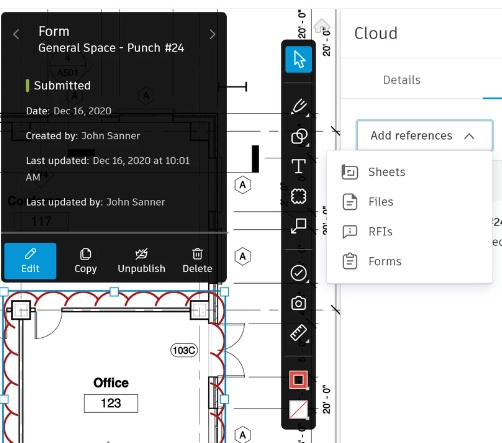

Theo dõi và quản lý khuyết điểm, xác định trách nhiệm thuộc cá nhân hay đơn vị nào và theo dõi việc cập nhật sửa lỗi của họ. Issue có thể ghim trực tiếp lên bản vẽ và mô hình.

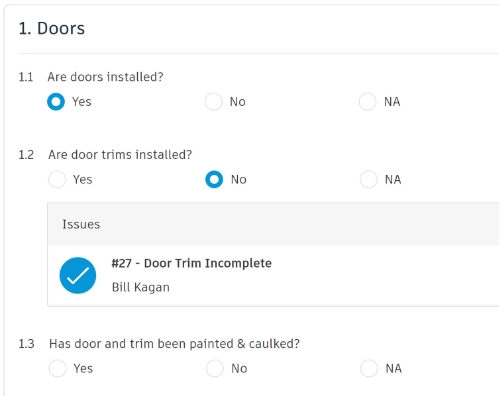

4. Làm sao số hoá biên bản nghiệm thu, checklist và đính kèm thông tin liên quan?
Biên bản nghiệm thu và checklist có số lượng rất lớn, cần được quản lý hiệu quả và tìm kiếm nhanh. Biểu mẫu số cho phép lưu, truy xuất và đính kèm thông tin liên quan.

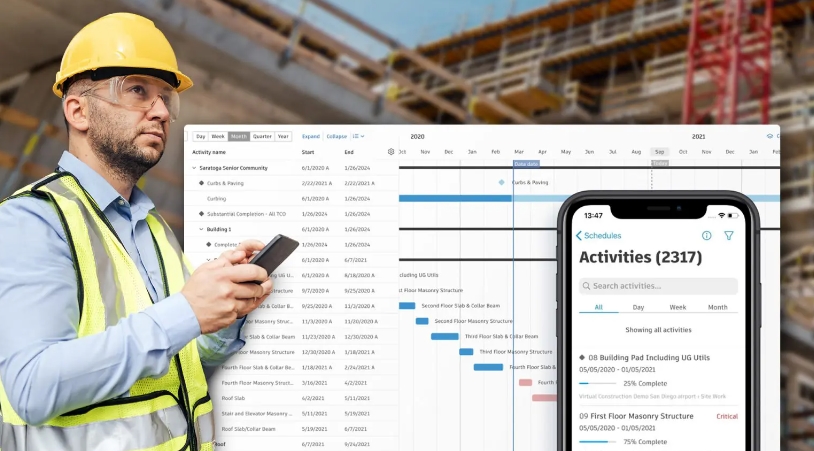

5. Làm sao kết nối lỗi, thiếu nghiệm thu, RFI, đệ trình với bảng tiến độ?
Chậm trễ do lỗi, thiếu nghiệm thu, RFI hay đệ trình đều ảnh hưởng đến tiến độ chung. Kết nối chúng vào bảng tiến độ giúp quản lý dễ dàng hơn.

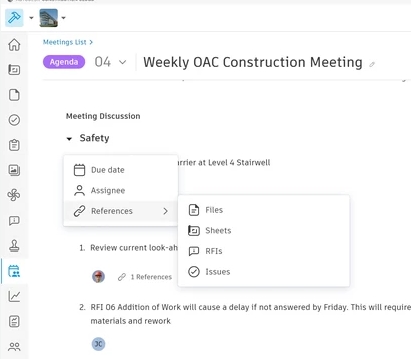

6. Làm sao theo dõi thông tin cuộc họp và cập nhật đầu việc?
Tạo một nơi lưu tất cả cuộc họp cùng thông tin, đầu việc và lịch sử trao đổi.

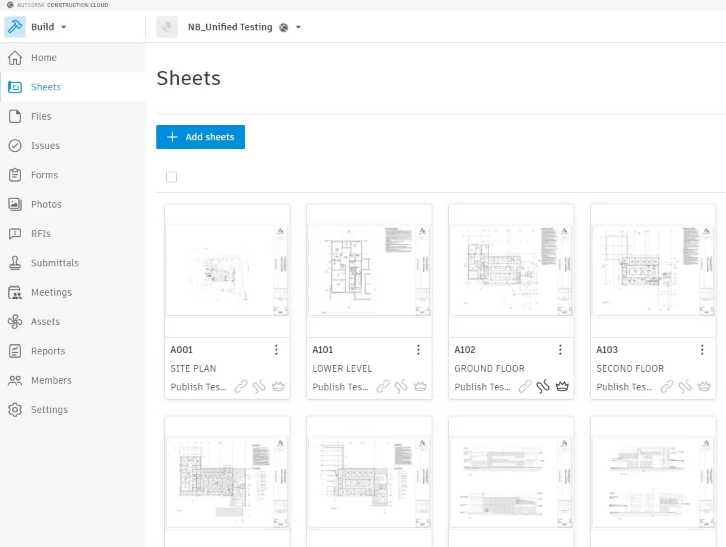

7. Khi kết thúc dự án, làm sao chủ đầu tư lưu giữ bản vẽ, hồ sơ hoàn công và truy xuất thông tin tài sản?
Hồ sơ bản vẽ hoàn công được lưu tập trung, chủ đầu tư truy xuất dễ dàng và sẵn sàng bàn giao cho vận hành.

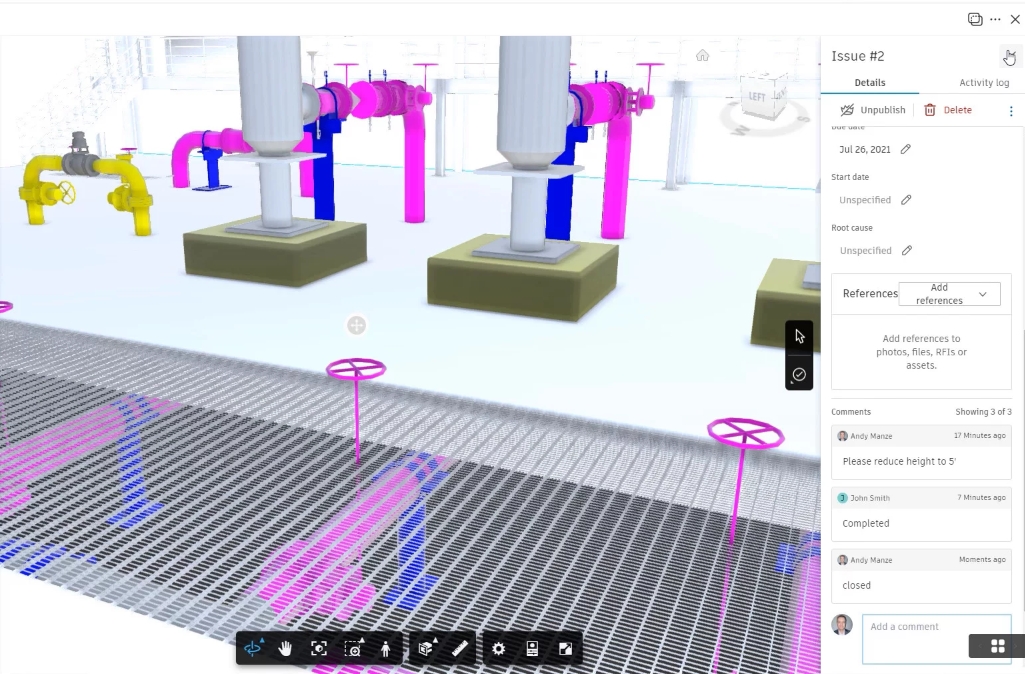

8. Làm sao liên kết mô hình BIM với vấn đề tại dự án và kiểm tra mô hình hoàn công?
Liên kết mô hình BIM với các vấn đề tại dự án, kiểm tra mô hình hoàn công có phản ánh đúng và đủ thông tin đã cập nhật trong quá trình thi công. Xem mô hình ngay tại công trường và bàn giao tài sản số.
Muốn ghi lại hiện trạng công trường theo thời gian để đối chiếu với mô hình, bạn có thể kết hợp camera 360 và AI.
Các nhà thầu và chủ đầu tư đã áp dụng thế nào?
Hai câu chuyện dưới đây cho thấy cách đưa BIM và CDE vào giai đoạn thi công, một ở Việt Nam do OneCAD đồng hành và một ở châu Âu.

Đất Xanh E&C (Việt Nam): phê duyệt tài liệu ngay trong nền tảng
Với dự án cao ốc có nhiều bên cùng tham gia (tư vấn thiết kế, thẩm tra, giám sát, nhà thầu), việc phê duyệt tài liệu bằng bản in và email từng mất nhiều ngày. Với tư vấn và hỗ trợ kỹ thuật của OneCAD, Đất Xanh E&C đưa Revit, BIM 360 và Autodesk Build vào quy trình, để bản vẽ, thông số kỹ thuật máy móc thiết bị được chia sẻ và phê duyệt trong một hệ thống.
- Rút ngắn thời gian phê duyệt tới 2–3 giờ cho mỗi tài liệu ở mỗi bước phê duyệt.
- Báo cáo tiến độ, chi phí, an toàn và tuân thủ kỹ thuật của công trường được sắp xếp hợp lý.
- Theo CEO Lê Hào, doanh nghiệp đã số hoá tới 90% công việc.

IDEC Group (Pháp): Autodesk Build cho công trình nhiều toà nhà
IDEC áp dụng BIM từ năm 2016 và chọn giải pháp Autodesk từ năm 2017. Năm 2023, dự án khuôn viên mới tại Blois là dự án đầu tiên IDEC khai thác toàn diện Autodesk Construction Cloud, đặc biệt là Autodesk Build.
- Quản lý tài liệu và thông tin công trình tập trung.
- Phối hợp thời gian thực giữa văn phòng và công trường, giảm sai sót.
Về đào tạo, PEC1 Group, tổng thầu xây lắp điện, đã hoàn thành chương trình đào tạo CDE ở giai đoạn thi công do chuyên gia OneCAD đảm nhiệm, kéo dài ba ngày liên tiếp từ 11/3 đến 13/3. Sau khoá học, chuyên gia và đội R&D của OneCAD sẽ hỗ trợ một dự án thực tế của PEC1. Xem bản tin về khoá đào tạo.
OneCAD đồng hành áp dụng BIM và CDE ở công trường như thế nào?
OneCAD là Autodesk Gold Partner từ năm 2017, Trung tâm Đào tạo ủy quyền của Autodesk (ATC) từ năm 2016, đạt Service Provider Select năm 2020 và được vinh danh tại One Team Conference năm 2022 cho dự án Autodesk Construction Cloud. Với công trường, chúng tôi đi theo bốn bước:
- Khảo sát: tìm hiểu quy trình hồ sơ, RFI, đệ trình, nghiệm thu hiện tại của đội dự án.
- Thiết lập: cấu hình CDE, quy ước đặt tên, phân quyền và luồng phê duyệt phù hợp.
- Đào tạo: hướng dẫn cả đội văn phòng và hiện trường dùng thành thạo trên máy tính và di động.
- Đồng hành: hỗ trợ kỹ thuật và cải tiến khi dự án chạy thực tế.
Nền tảng ACC đã đạt chứng nhận ISO 19650; xem chứng nhận BSI Kitemark. Tìm hiểu thêm năng lực của OneCAD hoặc BIM và giải pháp từ Autodesk.
Câu hỏi thường gặp về BIM và CDE trong thi công
Giai đoạn thi công nên bắt đầu dùng CDE từ lúc nào?
Nên thiết lập từ trước khi nhà thầu vào việc: cấu trúc thư mục, quy ước đặt tên, phân quyền và luồng phê duyệt. Khi nhà thầu và các đơn vị thi công tham gia, họ cập nhật thông tin dự án ngay trên CDE thay vì qua email và bản in.
Đội ngũ tại công trường có dùng được trên điện thoại không?
Có. Forma Build (trước đây là Autodesk Build) có ứng dụng di động để nhóm hiện trường xem bản vẽ, mô hình, cập nhật issue và biểu mẫu ngay tại công trường.
CDE giúp kiểm soát RFI và đệ trình ra sao?
Số hoá quy trình cho phép theo dõi vấn đề nhà thầu gửi lên đã đến bước nào, thời gian xử lý và hạn xử lý, nhờ đó thấy được khâu nào đang làm chậm tiến độ.
Khi dự án xong, hồ sơ hoàn công được bàn giao thế nào?
Hồ sơ bản vẽ hoàn công được lưu trữ tập trung trên CDE; chủ đầu tư truy xuất dễ dàng và có thể dùng tiếp cho giai đoạn vận hành. Chi tiết xem quản lý thông tin BIM theo giai đoạn.
Làm sao để bắt đầu?
Bạn có thể đăng ký thí điểm số hoá dự án xây dựng hoặc liên hệ OneCAD để được khảo sát và đề xuất phạm vi triển khai.
Bắt đầu từ một công trình thí điểm
Chọn một công trình đang thi công, đưa bản vẽ, RFI, đệ trình và biên bản nghiệm thu lên một nơi chung rồi đo hiệu quả. Đăng ký thí điểm hoặc để lại thông tin để kỹ sư OneCAD trao đổi với bạn.
